澎湃新闻从中核集团获悉,11月27日00时41分,华龙一号全球首堆——中核集团福清核电5号机组首次并网成功。
这意味着这一中国具有完全自主知识产权的三代核电技术,已成功发出第一度电。
华龙一号全球首堆并网成功,本文图片均来自 中核集团
经现场确认,该机组各项技术指标均符合设计要求,机组状态良好。一台核电机组在首次并网之后,还将进行一段时间的各功率平台系列试验,最后进行满功率试运行168小时后投入商业运行。
华龙一号是中国核电企业在三十余年核电科研、设计、制造、建设和运行经验的基础上,研发设计的具有完全自主知识产权的三代压水堆核电创新成果。华龙一号设计寿命为60年,反应堆采用177堆芯设计,堆芯采用18个月换料,电厂可利用率高达90%,创新性采用“能动和非能动”相结合的安全系统、双层安全壳等技术,在安全性上满足国际最高安全标准要求。

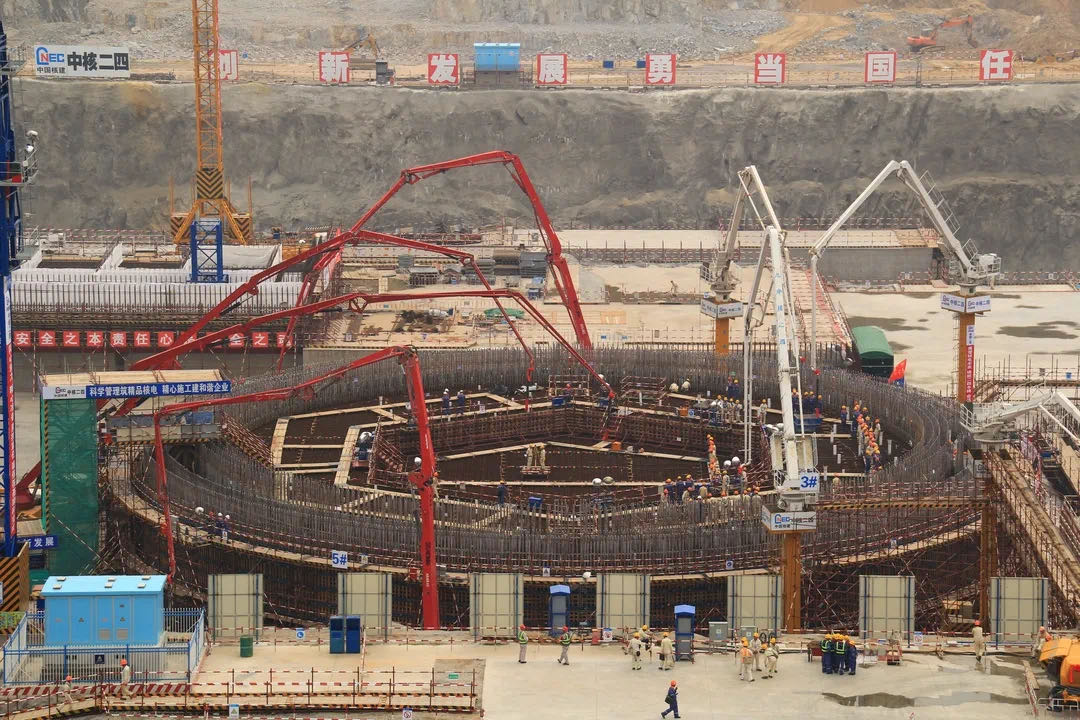

2015年5月7日,福清5号机组核岛浇筑第一罐混凝土
从2015年5月7日开工建设到2020年11月27日并网发电,华龙一号全球首堆工程建设迄今已经历2031个日夜。据澎湃新闻(www.thepaper.cn)了解,面对突如其来的新冠肺炎疫情挑战,位于福建福清的华龙一号全球首堆工程进度虽较年初计划有所滞后,但能保持稳步推进并顺利实现并网发电,实属不易。
华龙首堆并网标志着中国打破了国外核电技术垄断,正式进入核电技术先进国家行列,这对中国实现由核电大国向核电强国的跨越具有重要意义,同时也进一步增强了“一带一路”沿线国家对华龙一号的信心。

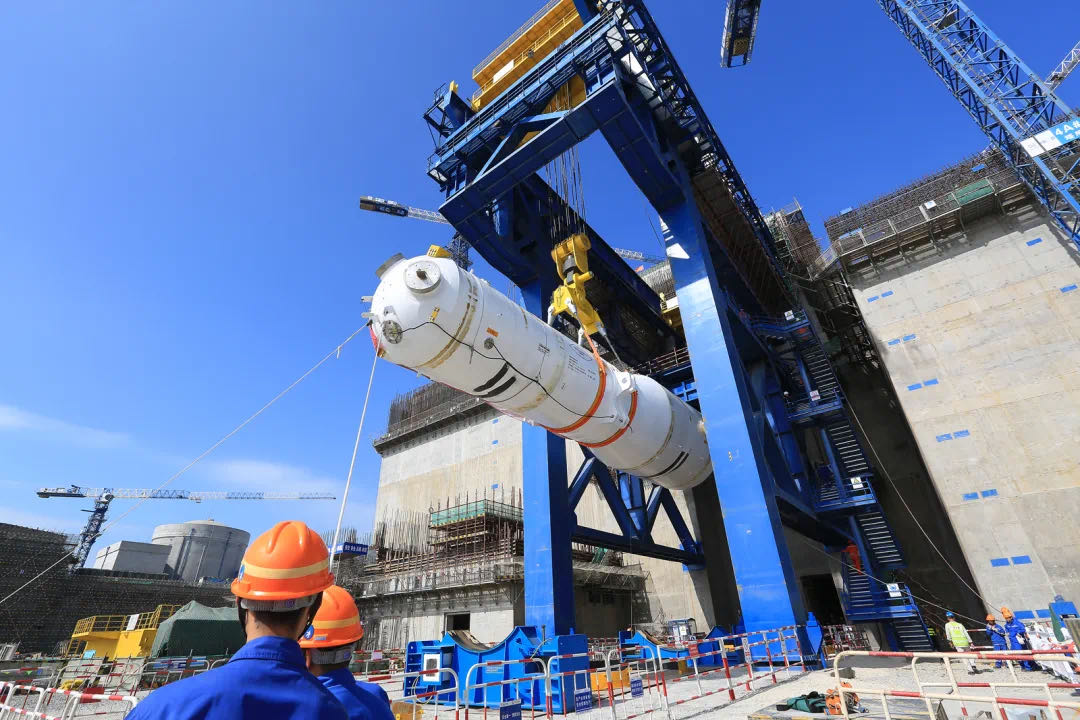

2017年11月10日,首台蒸 |
