2019年的中国光热发电产业发展,大体上可以用以下几个关键短语来概括:
项目建设值得肯定:我国光热示范项目建设成果进一步扩大,实际运行表现超出预期;
政策引导令人失望:行业期待的后续示范项目政策信号落空,首批示范项目的延期政策未能出台令人失望;
从业者信心严重受挫:主流光热企业生存艰难,从业者的信心严重受挫,行业亟待重燃信心;
光热的定位亟待确定:能源行业变局的大环境下,对光热发电在十四五期间的定位很大程度上决定着行业的未来。
中国光热走向海外取得新突破:中国光热发电首次以“技术+装备+工程+资金+运营”的完整全生命周期模式走出国门,推动光热发电进一步迈向全球化。
1 光热发电项目建设

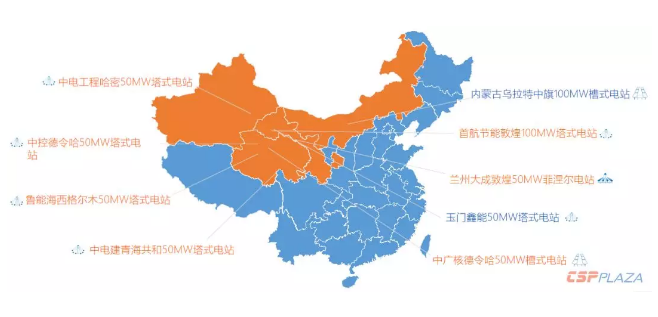

▎2019年中国新增200MW光热装机
2019年并网成功的有4座光热电站,分别为:鲁能海西格尔木50MW塔式光热电站、中电建青海共和50MW塔式光热电站、中电工程哈密50MW塔式光热电站和兰州大成敦煌50MW菲涅耳光热电站。
其中,鲁能项目的投运提供了光热协同其它可再生能源发展的第一个典型样板,对后续光热产业发展具有引导价值。
▎2018年已投运项目运行表现良好
2018年投运的中控德令哈50MW塔式电站、首航节能敦煌100MW塔式电站和中广核德令哈50MW槽式电站的实际运行表现较为可观,示范项目建设所取得的成绩应该得到肯定。
青海中控德令哈50MW光热电站12月份(青海省电力公司抄表月度统计周期为上月26日至当月25日)总发电量1084.4万度,发电量达成率达97.6%,创下电站投运以来月度发电量达成率最高记录。
2019年6月16日至17日24小时内,首航节能敦煌100MW塔式电站实现最高发电量191.68万度。7月29日至8月2日,首次实现夏季工况下103小时昼夜连续发电,发电量超过390万度。
2019年4月16日,中广核德令哈50MW槽式光热电站单日发电量突破80万kWh,在5月份实现一次不间断稳定连续发电运行282小时以上。
我国光热电站的建设证明了中国光热电站的建设周期相对海外项目可以更短,电站调试爬坡的学习周期可以更短。验证了我国自主的光热发电技术的先进性和可靠性,证明了国产化、自主化技术体系的可行性,国产化装备的可用性。
令人遗憾的是,首批光热示范项目的延期政策不明,大大降低了部分示范项目被盘活的可能性,若2019年出台延期政策,更多项目将可启动建设。
2 光热产业链发展简况
2015年9月,国家能源局下发的《关于组织太阳能热发电示范项目建设的通知》明确了示范项目建设的目标:
一是扩大太阳能热发电产业规模。通过示范项目建设,形成国内光热设备制造产业链,支持的示范项目应达到商业应用规模,单机容量不低于5万千瓦;
二是培育系统集成商。通过示范项目建设,培育若干具备全面工程建设能力的系统集成商,以适应后续太阳能热发电发展的需要。
CSPPLAZA认为,从实际情况 |
